2月份以来公司办理DN100以上的管网抢修20余处,公司领导高度重视,不惧疫情,深入一线指挥抢修。抢修人员在做好自身保护措施的前提下,始终坚守岗位,在公司领导的指挥下高效率完成每一次的抢修工作,全力守护城区供水链,用心服务抗“疫”一线。

梁辉泵站至七里浦水厂DN1000原水管修理纪实

2月13日早上,公司听漏人员上报四明西路与开丰路交叉口西南角发现漏点,早上9点,公司董事长、总经理董国明,副总经理张亦建带领抢修队员到达漏水现场,经过现场查勘,确定该漏水管道为梁辉泵站至七里浦水厂DN1000原水管。董总立即将该情况向住建局和舜建集团领导进行了汇报,同时命令抢修人员立即组织设备、材料进行抢修。

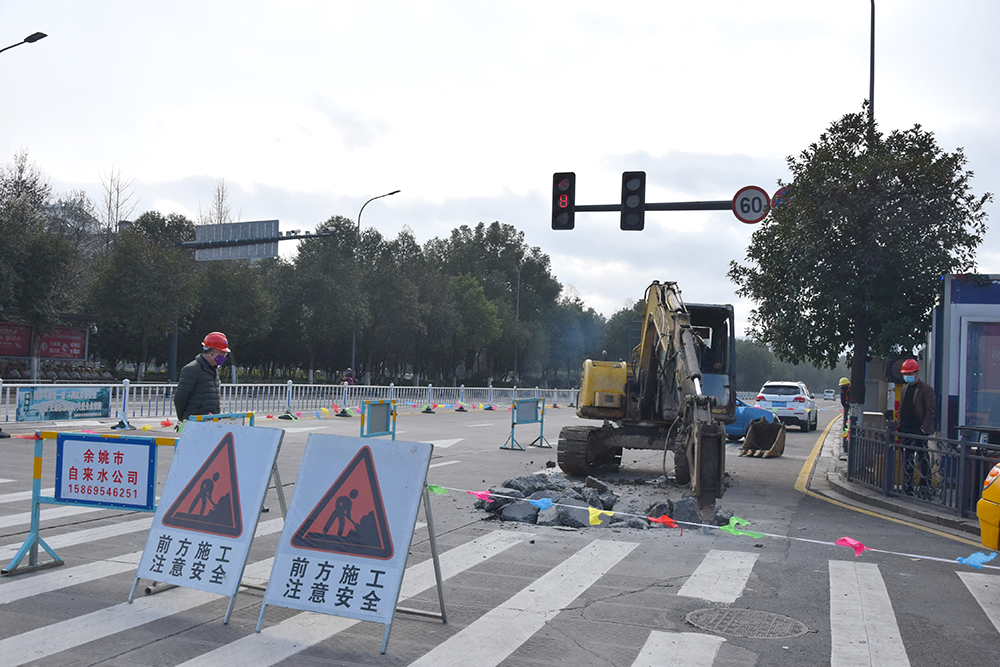

9点30分,抢修人员首先对修理现场进行了安全围护,同时向交警部门和住建局市政科进行抢修施工报备,又向管线单位了解了地下管线具体情况。9点45分,挖掘机到达现场,开始对漏点上方的混凝土路面进行破除。11点40分,当深挖至2米处发现是DN1000钢管被腐蚀了一个0.3厘米的小孔,导致漏水。考虑到漏水量较小,抢修队员采用了不停水修理的方法,展开修理工作。至下午2点45分该处漏点顺利修复。

图为董国明总经理亲临现场指挥抢修工作

阳明东路剑江村DN300给水管道抢修经过

2月14日上午8点10分,有用户上报,阳明东路452号门口道路北侧有大量清水涌出路面。抢修队员立即赶赴现场查勘,确定是通往剑江村的DN300水泥管爆管。公司董事长、总经理董国明当即赶到现场,指示抢修队员立即止水,开展抢修工作,于此同时做好停水信息发布和所涉区域内用户的送水工作。

9点30分,做好施工场地的围护工作后,挖掘机到达现场对漏点进行开挖。三辆送水车也陆续停放至指定位置,开展用户送水工作。11点,开挖深度至1.5米处,发现是DN300水泥管连接处开裂导致漏水。抢修材料到位后修理人员即刻用哈夫节对漏点进行了修复。

12点15分,打开控制阀门,开始对该管道进行排污冲洗,17点,通过现场取样,水质化验合格后,关闭了排污阀门和消火栓,剑江村地块供水恢复正常。(陈军)

四明东路DN500配水管抢修纪实

2月18日晚上8点30分,公司接到用户来电反映四明东路与中山路路口有漏水声。抢修人员立即前往现场进行勘察,发现漏水声音位于四明东路与中山南路交叉口以西的沙浦桥北侧人行道下。抢修人员根据现场标记和管网走向,预判为敷设在沙浦桥下的DN500配水管存在漏点。公司董事长、总经理董国明接到抢修人员汇报后第一时间来到抢修现场,经过对附近配水管网的分析,确保小区可通过其他管网供水,董总决定先采取关阀措施,第二天进行抢修,避免影响附近居民的夜间休息。

2月19日上午8点,董总亲自带领抢修人员到达现场对漏点进行人工开挖。经过1个小时的人工开挖,至1米深处发现钢管上部有20厘米左右长的裂口,为路面沉降所致。抢修人员对裂口进行焊接,外部使用哈夫节加固,增加桥身与路面交界处的管道强度,防止路面继续沉降造成损坏。

11点30分管身修复后,抢修人员打开四明东路与东旱门南路交叉口的DN500阀,利用四明东路沿途消防栓和沙浦桥西侧排污阀进行管网冲洗近5小时。经中心化验室水质检验合格,恢复此段DN500配水管的供水工作。后续开始路面修复,至此抢修工程顺利完成。

新型肺炎疫情期间,在公司领导指挥下,抢修人员做好防护措施的同时,全力以赴开展施工作业,表现出较高的专业技能和良好的工作作风,有效保障了小区居民的用水需求!

城东路与北环东路路口以北DN800配水管抢修纪实

2月25日上午8点,公司听漏人员反映城东路与北环东路路口以北的DN800配水管有漏水声,抢修人员前往现场勘察后第一时间向公司领导汇报,领导迅速下令关阀停水并做好用户告知工作。

9点,董国明总经理亲临现场指挥抢修。根据听漏工提供的定位,在城东路与北环东路路口以北河道旁挖掉约半米左右的覆土后检查配水管,确认为过河桥管与地埋管衔接处因不均匀沉降发生管道开裂。半小时后,关阀停水完毕,开展人工开挖并清理管身漏点周围泥土的工作。11点左右,管身存水基本排尽,电焊人员开始进行开裂处焊接工作。焊接牢固后,利用周边排污口对管道冲洗约4个小时,于14点左右经水质检验合格后,抢修顺利完成。
